技术丨水泥厂立磨下料管检修改造

来源:《安阳中联水泥有限公司》 发布日期:2022/6/13 编辑:张翀
核心提示:水泥厂立磨下料管检修改造

某公司5000t/d熟料水泥生产线,生料磨采用MPS 5000B型非凡立磨,立磨进料采用中心下料管下料。实际使用中发现,长度2800mm的下料管磨损部位在下端向上2000mm长范围,每次检修均是更换此段下料管。


更换的下料管整件很难从立磨检修小门运到磨内,需要从检修大门运到磨内,而打开、关闭立磨检修大门费事费力。为此,将整件下料管沿长度方向气割成3段后从小门运到磨内,分段组装后焊接,即便这样,由于下料管直径大,每次更换时都很困难,再加上3段下料管组装后的大量焊接工作量,需3~4d时间。为了节省检修时间和费用,我们对下料管进行了改造;见图1

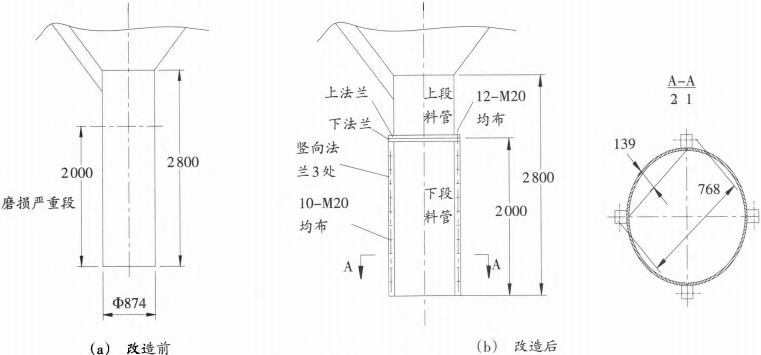

图1 立磨下料管检修改造前后对比


将下料管从磨损的2000mm长部位分成上下两段,上下两段用法兰、螺栓连接;磨损的下端管道沿圆周均分成4段圆弧,4段圆弧用法兰、螺栓连接。
经改造,ф874mm×2000mm的整件管道变成4件长2000mm、宽768mm、高139mm的圆弧,很容易从立磨小门运到磨内,更换一次基本上需要半天时间即可更换完毕,由此达到了改造目标。


作者:单绍仁,刘先成,宋卫华,桑波磊,杜廉

来源:《安阳中联水泥有限公司》
